对外承包工程融资模式选择指南

对外承包工程融资模式选择指南

对外承包工程融资模式的选择,直接关系到项目的资金成本、风险分配与落地可行性。承包商需结合项目所在国环境、业主资信、自身财务能力和中国政策性金融工具的可得性,进行系统性比选。

一、先判项目属性,再谈模式

选择融资模式的起点是判断项目是否具备稳定现金流。公益类项目(如公路、学校)多依赖主权借款或援助资金,出口买方信贷、两优贷款是主渠道;有使用者付费机制的经营类项目(如收费公路、电站)可采用项目融资、PPP或BOT,以项目自身收益覆盖债务。若业主资信较强,出口卖方信贷、银行保函加延期付款也能成立。

二、主流模式的核心优劣

  1. 出口买方信贷与两优贷款

优势在于依托中国政策性银行,资金成本低、期限长,适合大型基础设施项目,且能带动中国设备与施工出口;劣势是申请周期长、主权担保或主权级信用要求高,国别风险敏感。

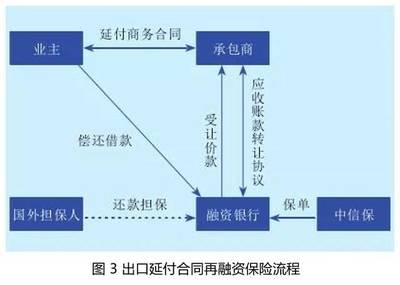

  1. 出口卖方信贷

承包商以自身或国内银行信用向业主提供延期付款。手续相对简化,但对承包商资产负债表压力大,中长期应收款占用授信,需配套出口信用保险。

  1. 项目融资与BOT/PPP

以项目公司为借款主体,有限追索,能把风险向业主和贷款方分散,适合有稳定收费的能源和交通项目;但结构复杂、融资成本较高,东道国法律、外汇和价格机制须成熟。

  1. 股权与夹层融资

大型承包商可通过设STLF、引入多边机构或当地养老基金参股,降低自身资本金压力。多边机构参与还能改善国别风险定价。

三、判断矩阵

实操中可从五个维度打分:国别风险、业主支付能力、项目现金流度、合同规模与期限、承包商资本金及授信余量。主权级高保险项目优先卖方信贷加中信保;非主权经营性项目优先项目融资;业主主权信用但财政紧张,优选中长期买方信贷加主权担保;短平快、金额小的现汇项目,以保函和流贷为主,不额外承担融资义务。

四、组合与避坑

单一模式往往不够,主流做法是政府优惠贷款加商业贷款、股权加债权、跨境人民币与美元双币种搭配。必须回避三个误区:不顾业主偿付能力捆绑中长期卖方信贷;低估汇率和外汇管制造成的还款断流;对无现金流项目强行项目融资。签约前应就融资关闭条件、担保结构和政府审批做充分尽调,把融资方案作为投标决策的前置变量而非事后补救。

综上,模式选择不是静态知识,而是每单项目的风险—资金—工期匹配结果,宜早聘请融资顾问并同步与中信保、口行、开行沟通,确保投标、签约与融资落地节奏一致。
